【一線快訊】七七一項目“標準化”建設亮點紛呈

發布日期:2020-12-31 作者: 點擊:


西安微電子技術研究所7#、8#職工住宅樓項目自成立以來,秉承海角社区在线看集團標化建設的管理理念,高標準、嚴要求爭創標準化項目部,在組織機構、安全質量、硬件建設、製度考核等多方麵均堅持“抓基礎、抓過程、抓細節、抓達標”的原則,充分展示了項目部良好的精神風貌和優秀施工形象。



Q1

領導重視,工作紮實開展

項目部成立以項目經理為組長的標化建設領導小組,對照《西安建工集團施工現場標準化圖冊》,明確總體思路,分解目標,以“PDCA”模式進行推進,保證標化工作全麵開展。


Q2

多措並舉,提高創建水平

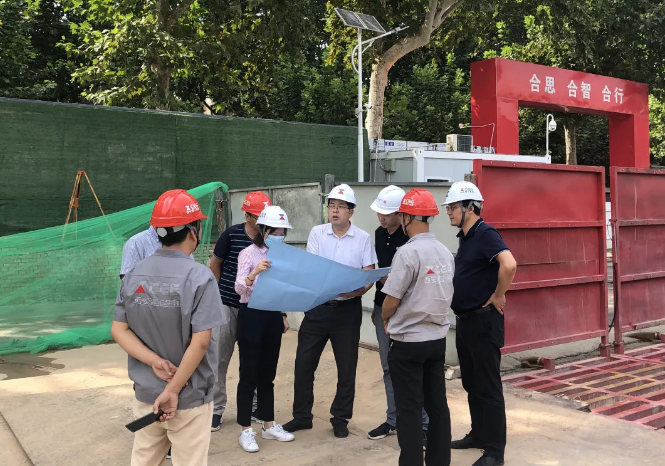

開工伊始,公司生產管理部、安全管理部、技術質量部等來到項目部進行指導幫扶。通過培訓、講授等方式交流標化工作經驗,取長補短,同時,項目部充分利用宣傳欄、標語、網絡和例會等方式,營造濃厚氛圍。


3

提前謀劃,確保創建效果

項目部根據施工不同階段的標化要求,將標化工作劃分為3個階段,即“基礎工程階段、主體結構工程階段、裝飾裝修階段”,分別布置,統一要求,確定了“安全、簡潔、實用、經濟”的八字方針。

項目部標化工作得到政府主管部門的肯定,並推薦為碑林區標化工地。截至目前,西安市住建局、碑林區政協主席、人大主任等領導蒞臨項目指導與檢查,給予項目標化建設工作好評。


項目概況

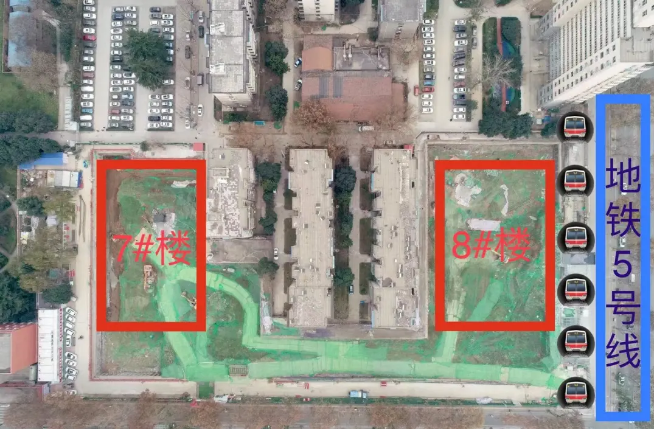

項目位於西安市碑林區友誼東路與太乙路十字東北角。該項目包含7#、8#兩棟住宅樓,設計使用年限五十年,結構類型為框架剪力牆結構,抗震設防烈度為8度。總建築麵積為78146.09㎡。


7#樓:設計標高±0.000m為絕對標高 417.855m,建築麵積41609.7㎡。建築層數:地上三十層,地下主樓三層,地下車庫二層,建築主體高度90.3m。

8#樓:設計標高±0.000m為絕對標高420.05m,建築麵積36536.39㎡。建築層數:地上二十三層,地下三層(每層為三層機械車位), 建築高度74.85m。

截至目前,項目施工已完成支護樁、冠梁、變更擋土牆施工,累計出土量40000方,7#樓二排錨索、8#樓部分二排錨索已完成,等待應急響應解除後繼續土方作業,計劃農曆年前完成7#樓CFG樁施工,為明天開春打下良好基礎。

本文網址:http://www.szbp.com.cn/news/873.html
