【一線】繃緊弦鼓足勁 打好年度收官戰——西藏領峰國際智慧物流園項目全力以赴推進項目建設

在衝刺全年目標任務的關鍵時期,西藏領峰國際智慧物流園項目對工期進行了科學調整,在保證安全、質量的前提下,加快施工進度,為打好年度收官戰按下了加速鍵。

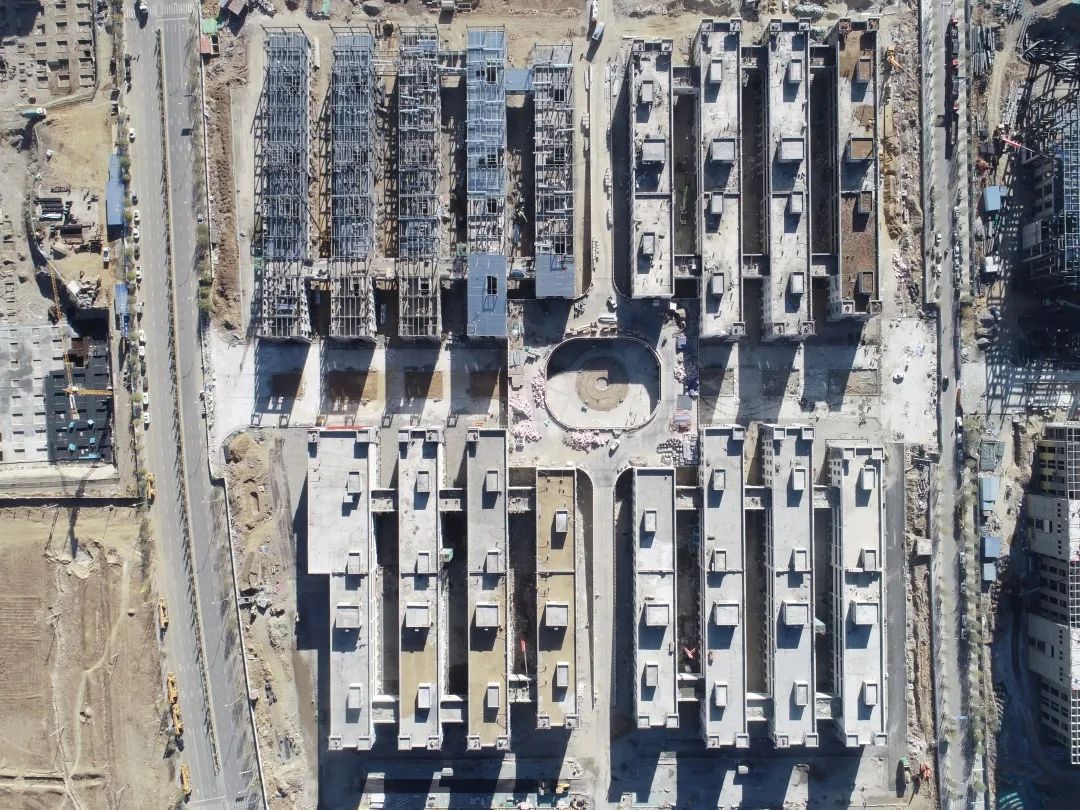

A1-A6倉庫:鋼構及牆麵板、屋麵板安裝完成,土建施工完成98%;

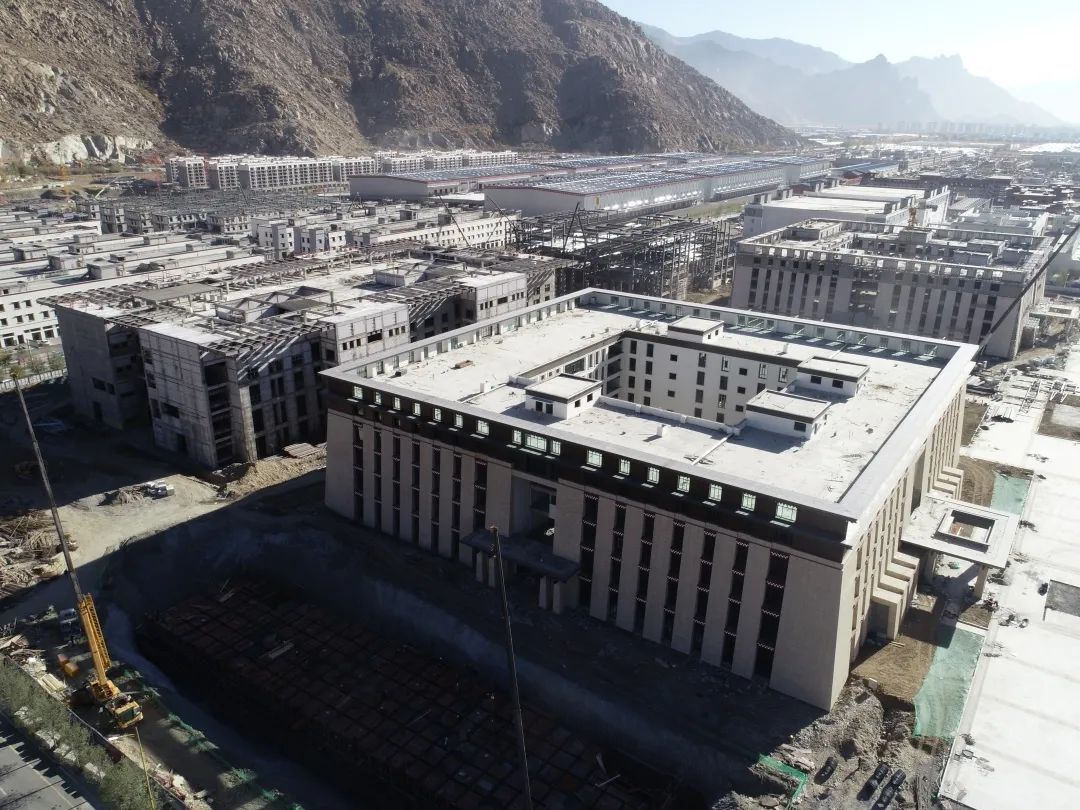

公寓、綜合辦公樓:主體結構全部完成,公寓樓砌築抹灰完成80%,石材幹掛完成90%,辦公樓石材及鋁單板幹掛完成100%,室內消防完成60%;
零擔倉庫:主體結構完成99%,樓層板安裝完成95%,二次結構完成90%,外牆抹灰、保溫真石漆完成80%;

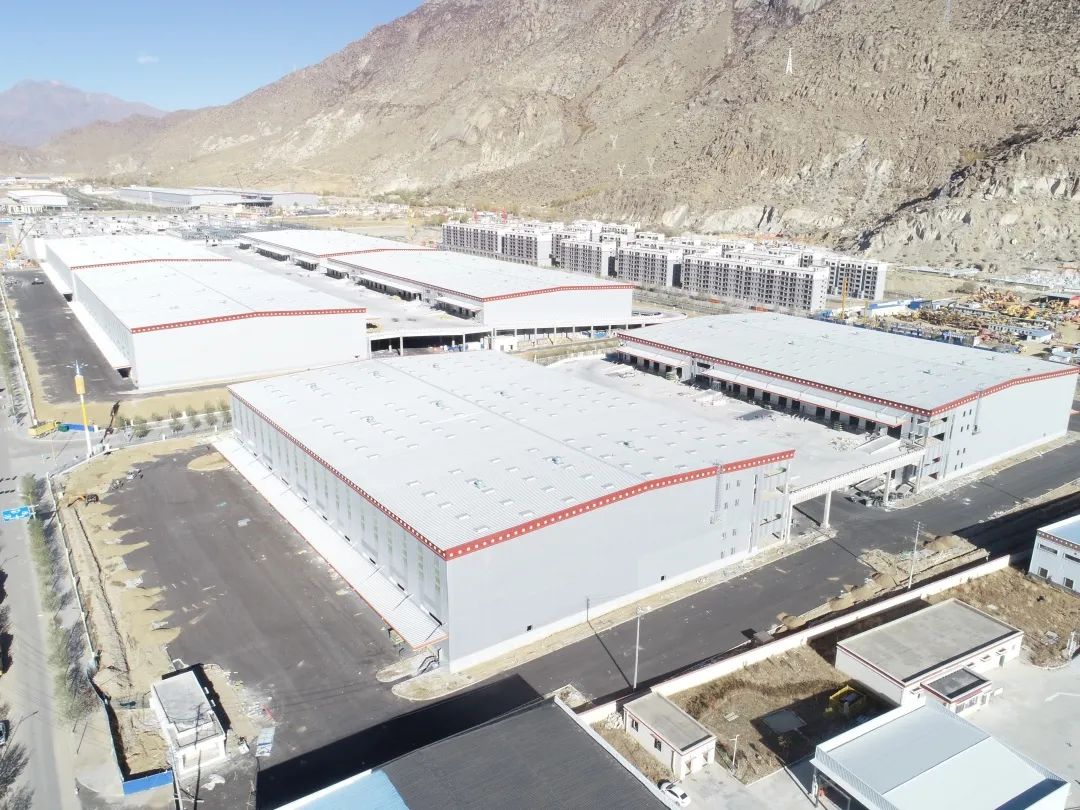

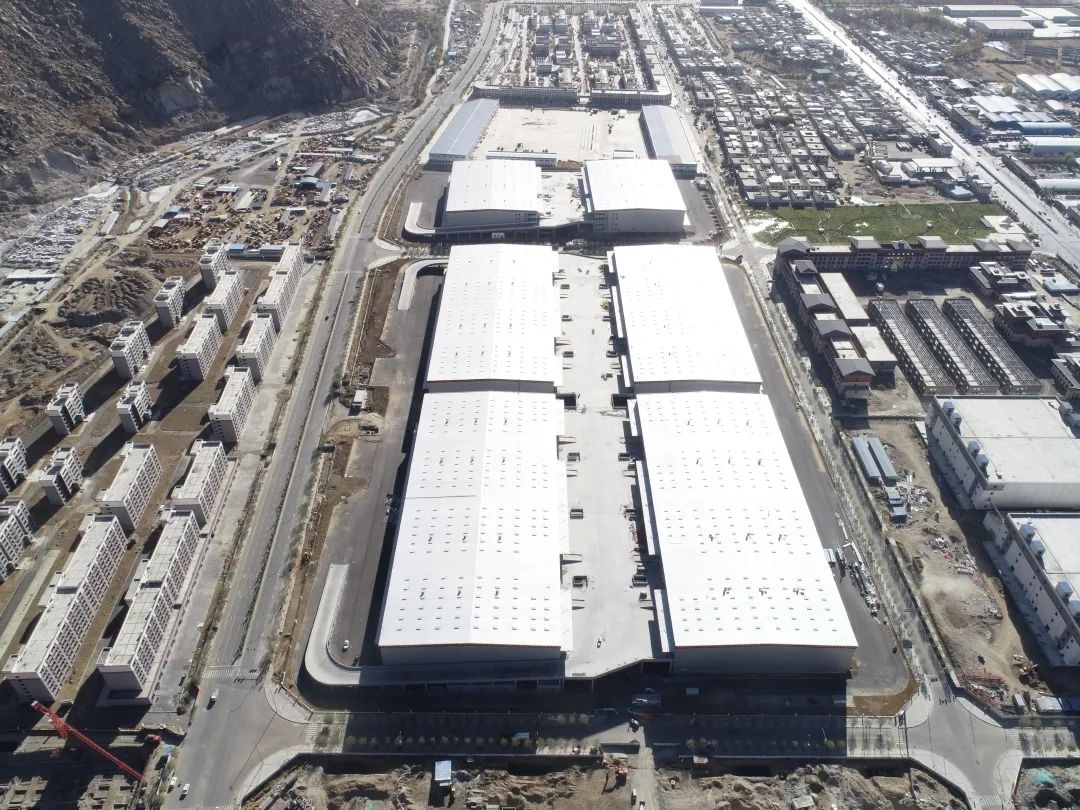

倉儲區(物流倉庫):1#倉庫鋼結構安裝完成100%;砌體及樓層板完成98%;2#倉庫鋼結構主體完成75%;
倒班樓區域除綠化外已全部竣工。


西藏領峰國際智慧物流園項目全員變壓力為動力,與時間賽跑,用行動說話,用成果證明,振奮精神,堅定信心,爭分奪秒,全力以赴,以決勝的姿態衝刺四季度,堅決完成全年目標任務。
文/圖 姚澤鵬
